1. 結構特點

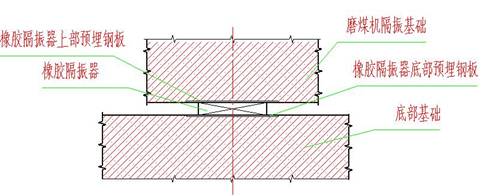

橡膠隔振磨煤機基礎分底部基礎和隔振基礎兩相互獨立的部分,底部基礎和隔振基
礎之間通過多塊橡膠隔振器相連接,設備及其工作荷載先通過磨煤機隔振基礎傳遞給橡膠隔振器,再經橡膠振器傳遞到磨煤機底部基礎,最后傳遞到地基上。
2. 施工順序
底部基礎施工→橡膠隔振器安裝→磨煤機隔振基礎施工
3 主要施工工藝及措施3.1 底部基礎施工
3.1.1 施工測量放線
采用專用儀器通過測設將底部基礎施工控制中(軸)線、基準標高、預埋件中心線等投測到對應的結構面上,作好精確標記,并妥貼保護。
3.1.2 橡膠隔振器底部基礎預埋鋼板安裝
底座預埋鋼板安裝質量直接影響橡膠隔振器的安裝精度,故在底部基礎施工中必須重點控制。當底部基礎的施工能滿足橡膠隔振器的安裝使用要求時,也可取消預埋鋼板。
3.1.3 模板施工按一般常規方法進行。
3.1.4 砼澆注
砼采用泵送澆注施工,機械振搗密實,底部基礎表面砼應充分收抹平整。當現場工況底部基礎容易積水時應開排水槽并且安裝隔振器的基礎面要高出周?chē)幕A面,可通過設置墊石平臺放置隔振器。
3.2 橡膠隔振器安裝
3.2.1 準備工作
準備工作包括底部基礎板面安放橡膠隔振器部位的表面需清潔。按施工圖紙在磨煤機底部基礎預埋鋼板上畫出對應橡膠隔振器安裝的十字定位線,在工作面周?chē)钤O必要的腳手架平臺用于支模。
3.2.2 安裝步驟
3.2.3 安裝操作要點
①將橡膠隔振器用記號筆做好分中標記,分中標記與十字定位線完全重合。
②橡膠隔振器的水平調平,待全部橡膠隔振器就位后,找出一列兩端的橡膠隔振器的定位中心,然后采用掛線的方法調整其它橡膠隔振器的水平度及平面位置。
③ 橡膠隔振器的垂直調平,用水準儀測量每臺橡膠隔振器的相對標高,作為調平前的原始數據,通過數據整理后確定最終調平標高,然后采用設置調整墊片的方法調整標高至準確值。
④橡膠隔振器最終調整完畢后用塑料布包蓋,保持清潔,避免雜物或灰塵侵入。
⑤ 該施工方法不需在隔振器與隔振器之間鋪設砂子。
3.3 橡膠隔振器隔振基礎施工
3.3.1 因橡膠隔振器不與磨煤機底部基礎結構直接固定,在進行隔振基礎施工中可能會(huì )造成其偏移,故需設置臨時性輔助限位措施,防止已安裝的橡膠隔振器產生平面移位。
3.3.2 支模要點
①橡膠隔振器隔振基礎支模體系
考慮磨煤機底部基礎與隔振基礎之間的空間極為有限,隔振基礎底模采用不拆底模的施工?刹捎谜麎K鋼板直接鋪設在調平好的橡膠隔振器上表面,鋼板需設置鋼釘與混凝土錨固。
②橡膠隔振器立面周邊封閉
為防止砼澆注施工可能使砼漿進入橡膠隔振器內,必須將橡膠隔振器立面周邊進行嚴密封閉,從而對隔振橡膠進行有效保護?刹捎脢A板圍護,其拼縫用膠帶或軟海綿封貼好.
3.3.3 隔振基礎的鋼筋綁扎、砼澆筑、按設計圖要求施工。
3.3.4 待隔振器基礎砼達到一定強度后,拆周邊側模。并確保橡膠隔振器磨煤機基礎完全按照設計理念進行工作,基礎空腔內雜物清理干凈,達到清潔。
4 施工注意事項
4.1 在機器運行以前,基礎空腔內不得有模板等雜物,磨煤機基礎應與其他結構完全脫開。
4.2 底部基礎應設有排污槽,橡膠隔振器底部不允許有積水或油污。
4.3 整個施工過程不允許橡膠隔振器與油污接觸。
4.4 在底部基礎上均隔布置 4-5 個檢測基準點,在這些基準點上測量隔振器的高度,測量隔振基礎臺座的沉降。
5 質量控制
5.1 控制要點
施工測量放線應準確,堅持每測必核的操作程序,避免出現超標誤差。
橡膠隔振器安裝應牢靠,標高、位置準確,防止砼澆注過程中移位。
